プロジェクトシートの列:開始日、終了日、期間、完了率、および先行プログラム
Smartsheetマニュアル|Smartsheetで開始日、終了日、期間、完了率、先行タスクを使用してプロジェクトのタイムラインを管理する方法を説明します。
最終更新
Smartsheetマニュアル|Smartsheetで開始日、終了日、期間、完了率、先行タスクを使用してプロジェクトのタイムラインを管理する方法を説明します。
最終更新
プロジェクト シートの開始日、終了日、期間、完了率、および先行プログラムで自動依存関係機能を有効にします。
Smartsheet
Pro
Business
Enterprise
プラン タイプと含まれる機能の詳細については、 「Smartsheetプラン」ページを参照してください。
シートの所有者と管理者は、シートの プロジェクト設定を変更できます。
この機能がSmartsheetリージョンまたはSmartsheet Gov に含まれているかどうかを確認してください。
[開始日]、[終了日]、[期間]、[完了率]、[先行] 列の依存関係を有効にすると、数式を使用できなくなります。

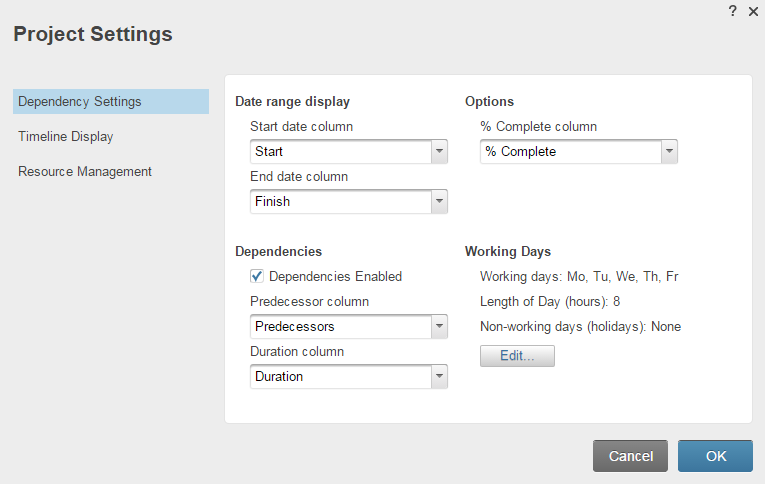

任意の列ヘッダーを右クリックし、「プロジェクト設定」を選択して依存関係を有効にし、列を自動化機能にマップします。
注記 依存関係を有効にすると、各親行には、その下にインデントされた子行 (サブタスク) の概要が反映されます。値はシステムによって自動的に計算され、変更することはできません。
開始日と終了日の列を設定するときは、次の点に注意してください。
スケジュールされた各タスクには、月、日、年を含む開始日と終了日が必要です。日付ピッカー アイコンを使用して、日付が正しい形式であることを確認します。
任意のセルを右クリックし、 「セルの履歴を表示」を選択すると、保存された以前の日付の値が表示されます。これは、タイムラインが元のスケジュールと異なる部分を確認するのに役立ちます。
指定された期間と先行値の値を持つ行は、開始日と終了日を自動的に計算します。
デフォルトの終了から開始 (FS) または開始から開始 (SS) の先行関係を使用すると、先行タスクの日付に基づいて開始日が自動的に設定されます。
終了日を計算するために、システムは開始日に指定された期間を自動的に追加します。
先行タスクによってタスクの開始日または終了日が決定されている場合は、セルをクリックして新しい日付を選択することで、手動で変更できます。これを行うと、先行者との関連付けがオーバーライドされ、行から値が削除されます。
親行に先行値がリストされている場合、この依存関係によって各子行の開始日が決定されます。親行の先行値を削除すると、子行を編集して日付を手動で変更できるようになります。
依存関係が有効になっている場合、先行タスクに依存するサブタスクの開始日と終了日は、レポート、行更新リクエスト、またはモバイル アプリから編集できません。タスクの開始日または期間を手動で更新して、終了日を自動的に更新できます。
重要 ガントビューで、タスクバーの中央をクリックしてドラッグし、タスクを新しい開始日と終了日に移動します。これを行うと、期間の値が変更され、以前に確立された依存関係が破壊され、先行する値が削除される可能性があります。タスクバーのどちらかの端からドラッグすると、期間が新しい開始日または終了日まで延長されます。
[期間] 列には期間が日数のみで表示されます。他の時間単位の場合は、期間を手動で入力します。
期間はタスクにかかる時間を表します。サブタスクの [期間] セルを選択し、時間の長さを入力します。
さまざまな形式を使用できます。
週間(2週間)
全営業日 (4 日間)
部分営業日 (3.5 日)
時間(7時間)
分(60分)
秒 (500 秒) とミリ秒 (50000 ミリ秒)
時、分、秒、ミリ秒の組み合わせ (4 時間 30 分)
経過時間 (e3d、e5h、e3.5d)を示す経過時間 (先頭に e)
注記 経過時間で期間が設定されるタスクでは、非稼働時間は無視されます。タスクは、シート内の稼働日の長さと非稼働日に関係なく、指定された時間内に開始および終了します。
[期間] 列を操作するときは、次の点に注意してください。
親行には常に、半営業日の期間が反映されます。
タスクに予想より時間がかかる場合は、期間を延長して終了日を遅らせることができます。これにより、依存するタスクの終了日も自動的に延期されます。期間をゼロにすると、ガント チャート上にひし形の形が作成され、重要なイベントまたはチェックポイントをマークするマイルストーンであることが示されます。
期間と開始日を指定すると、依存関係機能は、非稼働日を除いて、[期間] セルの数値を開始日に加算することによって終了日を自動的に計算します。
部分的な稼働日を使用する場合、 Smartsheet は終了日を計算するときに稼働日の長さを考慮します。
非稼働日にタスクを開始するように手動でスケジュールを設定できます。その際、開始日は期間に含まれますが、その後の非稼働日は除外されます。
デフォルトでは、1 日あたりの勤務時間数は 8 時間ですが、これはシートのプロジェクト設定で変更できます。
各子行で、[% Complete] 列を使用して、そのタスクに対して完了した作業の割合を手動で入力できます。これにより、ガント チャートの各タスクに灰色のバーが重ねられ、進捗状況が視覚化されます。親行では、 Smartsheet は子行の期間と完了率の両方の値に基づいて完了率を自動的に計算します。
この列の値をパーセンテージとして書式設定するには、上部の列ヘッダーを選択し、左側のツールバーの % アイコンを選択します。
重要 親行の % Complete オートメーションはオプションです。 [プロジェクト設定]を開き、[% 完了] 列のドロップダウン リストを [なし] に設定して自動化を無効にします。親行で数式を使用するか、親行の値を手動で設定して、ガント バーから進行状況インジケーターを削除できます。
タスクを別のタスクに依存させるには、その行の先行列に別の行の番号を入力します。タスクの日付は、先行タスクの日付が変更されると自動的に調整されます。
[先行タスク] 列を使用して作成したタスクの依存関係も、プロジェクトのクリティカル パスを決定します。タスクの依存関係を適切に設定すると、 Smartsheet はプロジェクト全体の期間を決定するタスクの順序を決定できます。クリティカル パス機能を使用して、このシーケンスをガント チャートに表示できます。
